智利將建超1GW光伏光熱混合發電項目,含光熱裝機300MW
發布者:lzx | 來源:?CSPPLAZA光熱發電網 | 0評論 | 5677查看 | 2020-03-27 16:26:38

CSPPLAZA光熱發電網訊:近日獲悉,Andes Green Company S.A.(安第(di)斯綠色能(neng)源公司(si))計劃將在智利開(kai)發建設一個名為Seongnam的光(guang)熱(re)光(guang)伏(fu)太陽能(neng)混合發電項目,其中包(bao)含300MW光(guang)熱(re)裝機。

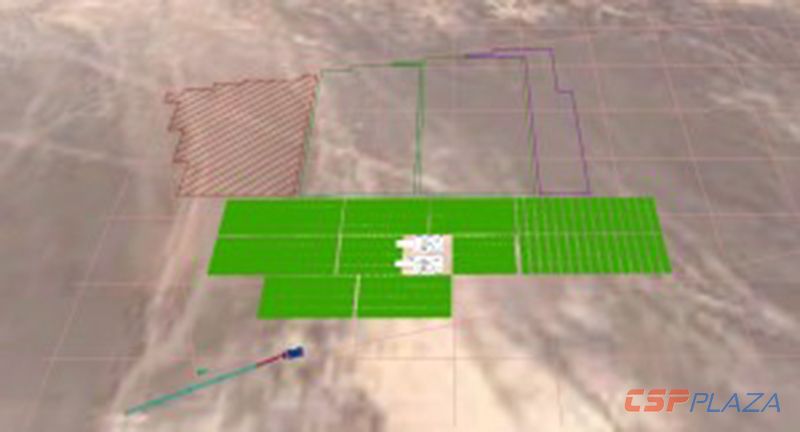

圖:項目布局圖


該太陽(yang)能(neng)綜(zong)合項目旨在為當(dang)地電(dian)(dian)網提供可(ke)靠(kao)的可(ke)再生能(neng)源電(dian)(dian)力(li),尤其是(shi)通(tong)過儲熱(re)系統在晚間提供持續的電(dian)(dian)力(li)供應(ying)。


Andes公司(si)已于此前提(ti)交了環(huan)境(jing)影響聲明(Environmental Impact Statement,簡稱DIA))文件,并(bing)于本周一通過(guo)了當地環(huan)境(jing)評估機(ji)構---安托法加斯塔第(di)二區環(huan)境(jing)評估局(ju)(Servicio de Evaluación Ambiental,簡稱SEA)的審批,允許該項目繼續開展后續工作。


該(gai)項(xiang)目距離(li)智利北部(bu)城市卡(ka)拉馬(Calama)25公里(li),占地面積約(yue)(yue)3000公頃,投資總額(e)約(yue)(yue)為(wei)40億美(mei)元(yuan),建設周(zhou)期(qi)為(wei)5年(nian),運營(ying)周(zhou)期(qi)為(wei)30年(nian),加上最后(hou)兩年(nian)封閉期(qi),整個項(xiang)目周(zhou)期(qi)為(wei)37年(nian)。


其中光熱(re)(re)發電(dian)部(bu)分將由兩個裝機各為150MW的光熱(re)(re)電(dian)站組成(cheng),并將配(pei)置熔鹽儲熱(re)(re)系統,可(ke)保(bao)證整個項(xiang)目在日落之后依(yi)然(ran)可(ke)以提(ti)供電(dian)力。


項(xiang)目方施工計劃時間表顯示,300MW光熱發電(dian)項(xiang)目將于項(xiang)目規劃的(de)(de)五年(nian)建設期內的(de)(de)第二年(nian)3月份開(kai)始(shi)實施,到第四年(nian)的(de)(de)5月份完工,整個(ge)(ge)周期持續27個(ge)(ge)月。


據悉,作為(wei)可再生能(neng)源領(ling)域的領(ling)軍企業(ye),Andes公(gong)司可以(yi)提供太(tai)陽能(neng)光(guang)熱和光(guang)伏(fu)電(dian)站運行所需服務的全面(mian)管(guan)理(li),該公(gong)司設有專門(men)的服務部門(men)負(fu)責(ze)管(guan)理(li)太(tai)陽能(neng)光(guang)熱電(dian)廠(chang)和太(tai)陽能(neng)光(guang)伏(fu)電(dian)站的運營(ying)和維(wei)護。


除了SEONGNAM項(xiang)目(mu),該(gai)公司還(huan)計劃實施另(ling)一位于Pozo Almonte市的(de)GHUNGNAM KCS項(xiang)目(mu),該(gai)項(xiang)目(mu)也(ye)將采用光熱光伏(fu)互(hu)補方式(shi),也(ye)將包含(han)300MW光熱裝機(ji),而且該(gai)項(xiang)目(mu)所需(xu)要的(de)2700公頃土地目(mu)前已獲得批準。


值(zhi)得(de)一(yi)提(ti)的是,位于智利的拉丁(ding)美(mei)洲首個(ge)光(guang)熱(re)發電項目Cerro Dominador也(ye)是由一(yi)個(ge)裝機(ji)100MW的光(guang)伏電站(zhan)和一(yi)個(ge)110MW的塔式光(guang)熱(re)電站(zhan)組成(cheng),總投資達18億(yi)美(mei)元。目前光(guang)伏部(bu)分已經于2017年8月份(fen)完成(cheng)62MW的裝機(ji)并網成(cheng)功,另外的38MW裝機(ji)也(ye)已經于2018年2月份(fen)并網。


而光熱(re)部分即將正式進入(ru)全系統(tong)調試(shi)運行(xing)階段(duan),預計2020年5月實(shi)現(xian)全面商(shang)運。
