CSPPLAZA光熱發電網訊:新冠肺炎(yan)疫情正全球肆虐(nve),多國(guo)實施了(le)封閉(bi)政(zheng)策,位(wei)于迪拜(bai)、正在建設(she)的全球最大光(guang)熱發電(dian)項目(mu)Noor Energy 1也不可避免的受(shou)到影響(xiang)。
該(gai)項(xiang)目總(zong)投資約40億美元(yuan),由(you)(you)迪拜水電(dian)(dian)(dian)局(ju),沙(sha)特(te)電(dian)(dian)(dian)力ACWA和中國絲(si)路(lu)基金等共同(tong)投資,上海電(dian)(dian)(dian)氣為(wei)(wei)EPC總(zong)包商,西班(ban)牙Abengoa和上海電(dian)(dian)(dian)氣亮源(yuan)光(guang)熱工程有(you)限(xian)公(gong)司(si)為(wei)(wei)技(ji)術供(gong)應商,沙(sha)特(te)電(dian)(dian)(dian)力(ACWA)全資子(zi)公(gong)司(si)NOMAC將(jiang)負(fu)責運(yun)營。項(xiang)目由(you)(you)3個裝(zhuang)機(ji)為(wei)(wei)200MW的(de)槽式電(dian)(dian)(dian)站以及1個裝(zhuang)機(ji)為(wei)(wei)100MW的(de)塔式電(dian)(dian)(dian)站組成(cheng),總(zong)計700MW。項(xiang)目配備(bei)世界上最大的(de)儲熱能(neng)力,每(mei)年能(neng)夠為(wei)(wei)迪拜270000多(duo)家住戶提供(gong)清潔電(dian)(dian)(dian)力,每(mei)年可(ke)減(jian)少140萬噸碳排(pai)放量。
巨(ju)大的項目建(jian)(jian)設(she)規模意味著巨(ju)大的物流和建(jian)(jian)設(she)挑戰,在新冠肺炎病(bing)毒爆發(fa)之前,項目的建(jian)(jian)設(she)時(shi)(shi)間表已(yi)經(jing)非常苛刻,整個項目的建(jian)(jian)設(she)時(shi)(shi)間預計(ji)在四年以(yi)內。
據悉(xi),各(ge)參建(jian)方目(mu)前正(zheng)在積極緩(huan)解物流、成本和勞動力短缺等(deng)多(duo)方挑戰(zhan),力爭推進該項目(mu)按計(ji)劃(hua)建(jian)設。
物流難度和成本明顯提升
由于(yu)(yu)項(xiang)目已處于(yu)(yu)全面建設階段,因此在疫情之下所面臨的物(wu)流(liu)挑戰非常大。
僅(jin)僅(jin)槽式系統方面(mian)(mian),每月(yue)就需(xu)要運送180個集裝箱(800萬(wan)㎡反射(she)鏡)以(yi)及500卡車的(de)鋼材。不過(guo)光(guang)場主要參建單位阿本戈(Abengoa)方面(mian)(mian)表(biao)示,新(xin)冠病毒造成的(de)供應(ying)鏈中斷僅(jin)限(xian)于非關鍵組件(jian),這些組件(jian)的(de)影響可(ke)(ke)以(yi)被項目進度表(biao)中的(de)突發(fa)事件(jian)所抵消,該公司不需(xu)要加快施(shi)工進度仍可(ke)(ke)以(yi)滿足調試的(de)最后期限(xian)。
另一主要參(can)建方——塔式系統技術(shu)(shu)提供(gong)商和(he)聯合建設單位美(mei)國BrightSource能(neng)源集(ji)團(tuan)業務發展經(jing)理Jayesh De Silva告訴海外媒(mei)體(ti),在一些(xie)國家邊境關閉和(he)航班減少(shao)的情況下(xia),旅行和(he)運輸限(xian)制已經(jing)影(ying)響到一些(xie)物(wu)流成本,但這些(xie)成本正(zheng)在管控(kong)之中。他進(jin)一步指出,這些(xie)不利條件對(dui)工程(cheng)專業知識、太陽(yang)能(neng)領域(yu)控(kong)制和(he)概念設計服務等技術(shu)(shu)供(gong)應(ying)影(ying)響有限(xian)。
而剛剛于3月27日順(shun)利(li)吊(diao)裝就位的(de)槽(cao)式(shi)系統(tong)溢流罐等裝備也成功克服了運輸困難問題。作為該項目槽(cao)式(shi)光熱發電機組(zu)PT1所用的(de)首批大型設備,該批設備經過近兩(liang)個月的(de)運輸,由港口成功運送抵達迪拜馬(ma)克圖姆太陽能園區(qu)。

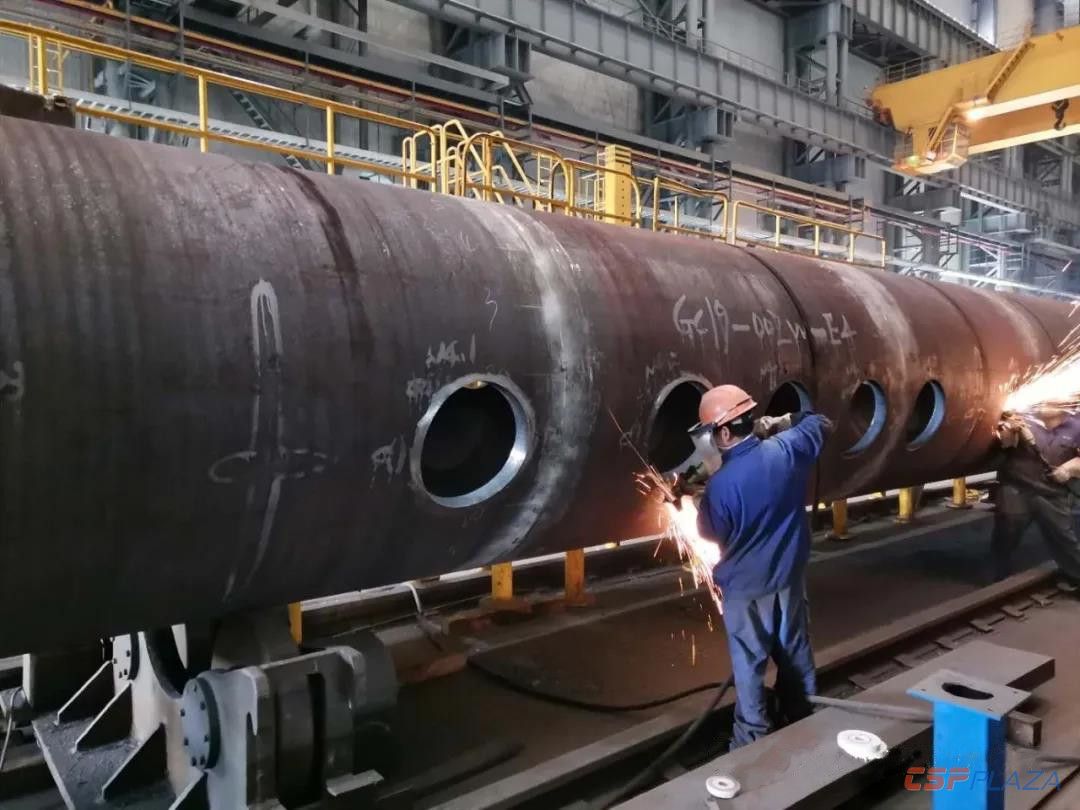

該溢流罐(guan)單臺(tai)罐(guan)長(chang)52米,凈重(zhong)(zhong)達200多噸(dun),是(shi)目前該項目最大的(de)單體運(yun)輸件。該裝備的(de)交(jiao)付(fu)和安裝是(shi)項目建(jian)設的(de)一個(ge)重(zhong)(zhong)要節點,也為后續(xu)大件吊裝奠(dian)定了(le)堅實的(de)技術基礎。

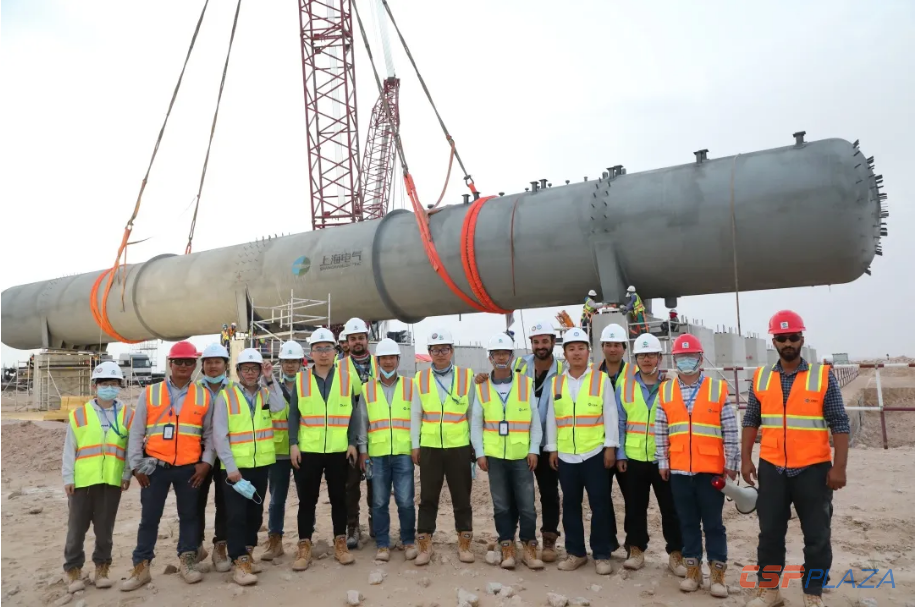

圖:溢流槽安裝現場
上海電氣表(biao)示,為(wei)減少疫情期間的面對(dui)面接觸(chu),迪拜項(xiang)目部與協(xie)作單(dan)位通過電話(hua)和(he)視頻溝通,精心策劃運(yun)輸(shu)(shu)路線(xian),排查運(yun)輸(shu)(shu)路線(xian)上障礙點(dian),且預(yu)先做好對(dui)應(ying)處(chu)理(li)方案。同時(shi),還與運(yun)輸(shu)(shu)單(dan)位以及迪拜當地路政、警察(cha)等多個單(dan)位協(xie)商,最終(zhong)獲得(de)運(yun)輸(shu)(shu)許可,順利(li)將設備運(yun)至現場(chang)。
中國制造業重啟利好物資保障
此(ci)外(wai),中國制造(zao)業(ye)的重啟也將緩解(jie)供應擔憂。
3月(yue)25日,上海鍋爐(lu)(lu)廠有(you)限公(gong)司在做好安(an)全防控(kong)措施(shi)的(de)(de)前提(ti)下已開始了鍋爐(lu)(lu)部件的(de)(de)生(sheng)產(chan)工作,這(zhe)也意味著,由丹(dan)麥蒸汽發生(sheng)系統領先供應商奧爾堡(bao)(Aalborg CSP)承接的(de)(de)迪拜950MW光熱光伏混合太(tai)陽能發電項目(mu)蒸汽發生(sheng)裝置成(cheng)功恢復生(sheng)產(chan)。
奧爾堡首席執行官Svante Bundgaard表(biao)示,自2019年(nian)(nian)初簽訂合(he)同以來,42臺(tai)熱(re)交(jiao)換器(qi)和壓(ya)力容器(qi)的(de)生(sheng)產(chan)工(gong)作(zuo)便開始(shi)(shi)全速(su)推進(jin)。然而,由于新冠疫情(qing)的(de)爆發(fa),為遏制(zhi)病(bing)毒的(de)傳播,相關產(chan)品生(sheng)產(chan)已于今年(nian)(nian)2月份暫停(ting)并影響了項目進(jin)度。但可(ke)喜的(de)是,目前(qian)中國多(duo)數企(qi)業已復工(gong)復產(chan),我們(men)的(de)分包商上鍋也(ye)在(zai)做好安(an)全防(fang)控措施(shi)的(de)前(qian)提下(xia),重啟機器(qi)并開始(shi)(shi)了鍋爐(lu)部(bu)件(jian)的(de)生(sheng)產(chan)工(gong)作(zuo)。這是個多(duo)贏的(de)局面,也(ye)可(ke)以讓(rang)我們(men)能(neng)夠在(zai)盡(jin)量不(bu)延遲的(de)情(qing)況下(xia)對迪拜(bai)光熱(re)項目完(wan)成設備交(jiao)付。
此(ci)外,江陰市華方(fang)新能(neng)源高科設備有限公司(si)(回轉(zhuan)減速器供(gong)應方(fang))、大明重(zhong)工有限公司(si)(光(guang)熱儲罐(guan)預制鋼板供(gong)應方(fang))等中國供(gong)應商也在積極克服疫(yi)情影響,為項(xiang)目穩定(ding)供(gong)貨。
加大本地員工招聘力度,利用視頻會議和遠程解決方案
人力方(fang)(fang)面(mian),由于多國封閉和(he)旅行限制,項目(mu)建設用(yong)工(gong)也(ye)受到了較大影響。按(an)照項目(mu)方(fang)(fang)預計,該項目(mu)將(jiang)在建筑和(he)運營方(fang)(fang)面(mian)創(chuang)造6000個新(xin)的就業崗位。據阿本戈方(fang)(fang)面(mian)透露,今年(nian)1月(yue)份項目(mu)現(xian)場約(yue)有3200名員工(gong)。
為避免因人力問題影響項目建(jian)設進(jin)度(du),上(shang)海電(dian)氣和建(jian)筑合作伙伴公司于上(shang)個月在當地(di)發(fa)起了一場(chang)規模龐大(da)的(de)招(zhao)聘活動(dong)。
據悉(xi),上海電氣(qi)已(yi)雇傭了(le)900多名當地(di)工人,同時(shi),今年(nian)1月份(fen)以(yi)(yi)來,上海電氣(qi)與當地(di)合(he)作伙伴合(he)作,成立了(le)病毒專業防控(kong)小組,以(yi)(yi)在(zai)保證現場工作的(de)同時(shi)保護(hu)員工。
此外,上海電氣通過(guo)利(li)用視頻會議和遠程解決方(fang)案,特別加強了(le)本地(di)分支機(ji)構與設計(ji)院之間的溝(gou)通協調(diao),來保(bao)證項目順利(li)施工。
力爭按計劃完成建設并交付
上海電氣方面表示,盡管(guan)許多國家仍(reng)在(zai)(zai)實施限制(zhi)措施,但公司相信可(ke)以(yi)在(zai)(zai)2021年8月完成(cheng)首(shou)(shou)次商業運行(xing),屆時首(shou)(shou)個200兆(zhao)瓦(wa)的槽式發(fa)電系統將交付使用。
按(an)照計劃,裝機100MW的塔式光熱系統將于2021年11月(yue)投(tou)運,第(di)二、第(di)三個槽式系統則將分別(bie)于2022年4月(yue)和(he)2022年12月(yue)投(tou)運。
據悉,項目(mu)最近一個施工目(mu)標是將(jiang)熔鹽吸熱器(qi)安裝至(zhi)260米高(gao)的吸熱塔頂(ding),預計5月份安裝完(wan)成(cheng)。
仍需防范疫情帶來的持續風險
目(mu)前(qian)來看,由于項目(mu)仍(reng)有大量(liang)工作尚未完成,新(xin)冠病(bing)毒疫情對(dui)全球供應和(he)旅行的持續影響對(dui)于項目(mu)建設來說(shuo)仍(reng)具有較大風險。
De Silva表示,未來形勢(shi)仍充滿不(bu)確定性并(bing)難以預測。
ACWA Power首席執行官Paddy Padmanathan告訴(su)海(hai)外媒體,作為業主方(fang),我們希望(wang)各參建方(fang)能(neng)夠在(zai)履行合同(tong)的同(tong)時(shi)能(neng)夠不損害員(yuan)工健康和社區安全。
