據西北(bei)電(dian)建三公司消息(xi),近(jin)日,由中國能建西北(bei)電(dian)力設計院總包(bao)、西北(bei)電(dian)力建設第三工(gong)(gong)程(cheng)有(you)限公司承建的(de)(de)甘肅玉門“光(guang)熱儲(chu)能+光(guang)伏(fu)+風電(dian)”示范項目(mu)10萬千瓦光(guang)熱儲(chu)能工(gong)(gong)程(cheng)化學制水一次成功,為工(gong)(gong)程(cheng)各項系統調(diao)試工(gong)(gong)作(zuo)的(de)(de)全面展開奠定了堅(jian)實的(de)(de)基礎。
玉門“光(guang)熱儲能+光(guang)伏+風電(dian)”示范項(xiang)目是甘(gan)肅省首批(pi)“光(guang)熱+新能源(yuan)”示范項(xiang)目之一,項(xiang)目總規劃裝機700兆瓦(wa),包括10萬(wan)千(qian)瓦(wa)光(guang)熱儲能發(fa)電(dian)項(xiang)目、40萬(wan)千(qian)瓦(wa)光(guang)伏發(fa)電(dian)項(xiang)目、20萬(wan)千(qian)瓦(wa)風力發(fa)電(dian)項(xiang)目。
其(qi)中,10萬(wan)千瓦光熱(re)儲(chu)能項(xiang)目是目前在建全球裝機容量最(zui)大(da)的(de)熔鹽線性菲涅(nie)爾光熱(re)電站,集熱(re)面積(ji)為(wei)130萬(wan)平方米,配置了(le)8小時熔鹽儲(chu)熱(re)系(xi)統。
整體項目建成后(hou),年上網新能(neng)源發電(dian)量(liang)約(yue)17.5億千瓦時(shi),年可節(jie)約(yue)標準煤(mei)52.1萬(wan)噸(dun),減排(pai)二氧化碳135.3萬(wan)噸(dun)。
本項目(mu)的建(jian)設,將有(you)效推動甘肅省基地(di)(di)型一體(ti)化綜合能(neng)源(yuan)示(shi)范項目(mu)開(kai)發,提升當地(di)(di)組合電源(yuan)電力(li)(li)品質,降(jiang)低整體(ti)出力(li)(li)峰谷差和波動率(lv),減(jian)小跟(gen)蹤發電計(ji)劃誤差,有(you)效改善(shan)大規模新能(neng)源(yuan)涉(she)網性能(neng),對于實(shi)現當地(di)(di)清潔(jie)能(neng)源(yuan)的最大化利用,實(shi)現甘肅省光(guang)熱儲能(neng)、光(guang)伏、風電多(duo)能(neng)互補,深化電力(li)(li)體(ti)制改革,構建(jian)以(yi)新能(neng)源(yuan)為主體(ti)的新型電力(li)(li)系統等具有(you)重要意義。
項目建設節點回顧

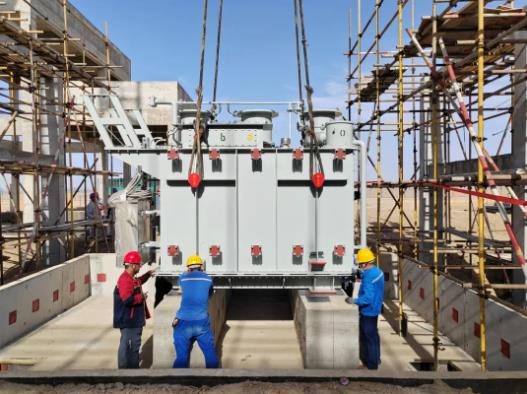

2023.06.28 主變(bian)、廠高(gao)變(bian)吊裝就位完成

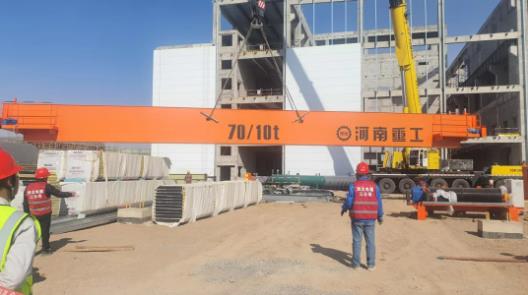

2023.10.21 汽(qi)機(ji)房行(xing)車吊裝完成

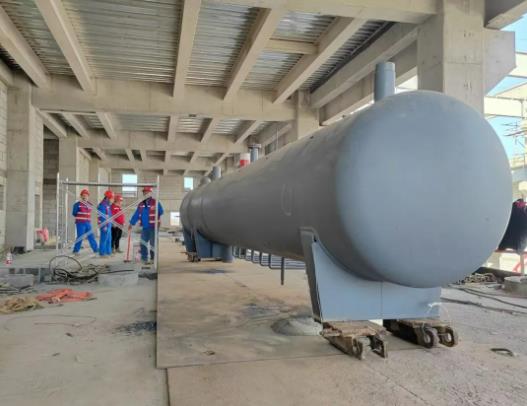

2023.10.25 高低加(jia)熱器吊(diao)裝完成

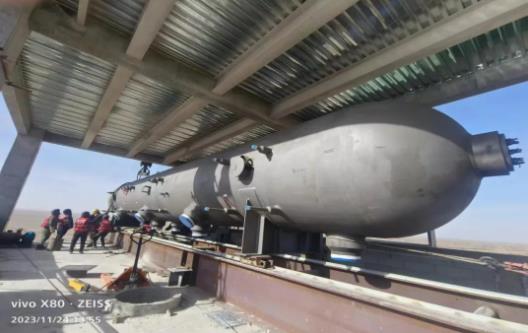

2023.10.29 除氧器吊裝完成

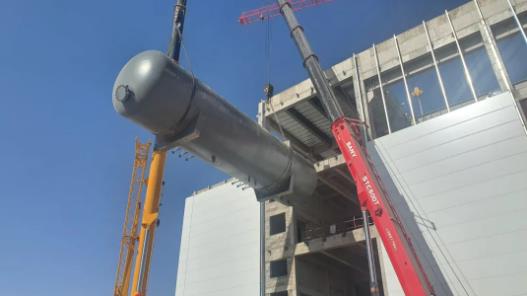

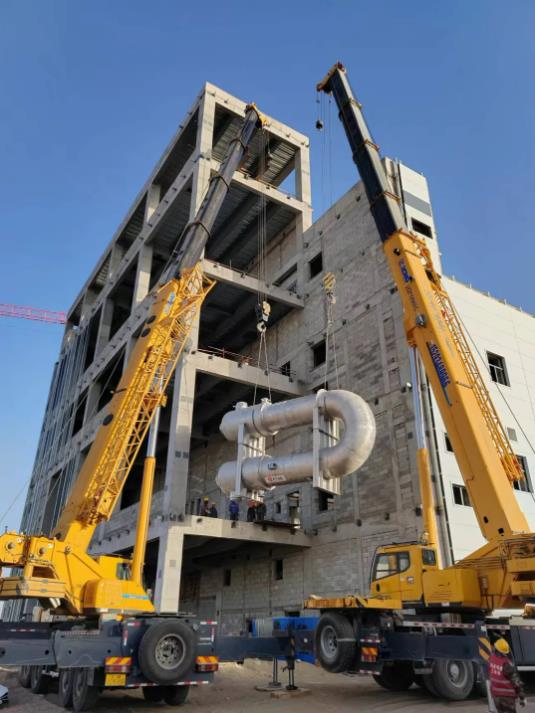

2023.11.03 預(yu)熱器、蒸發器吊裝完成(cheng)

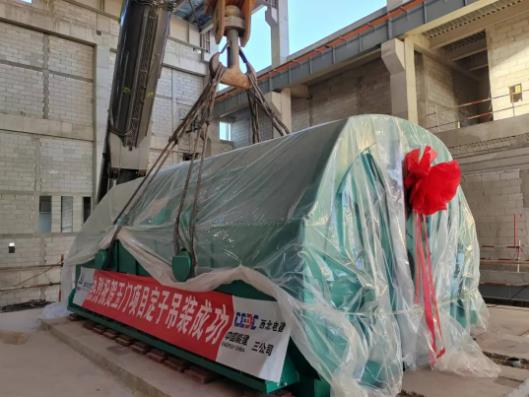

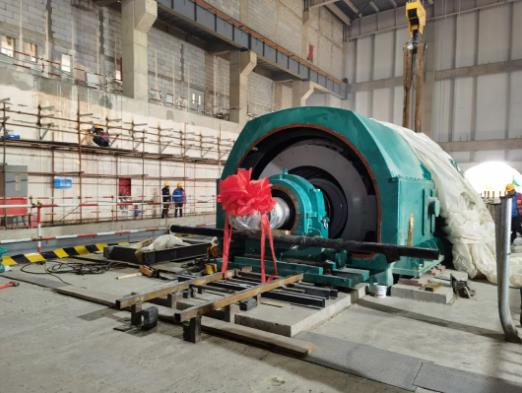

2023.11.18 發電機定子吊裝完成
2023.11.23 汽包、再熱器吊裝完成

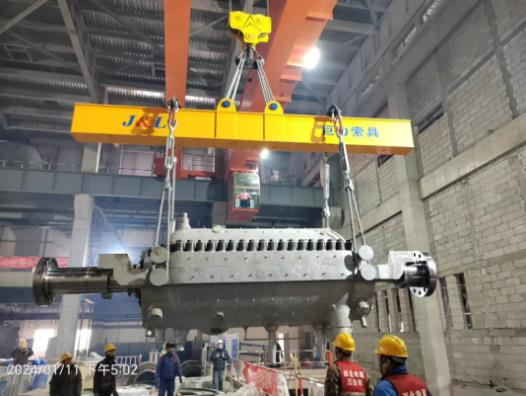

2024.01.11 高壓模塊吊裝完成(cheng)
2024.03.02 發電(dian)機(ji)穿轉子完成

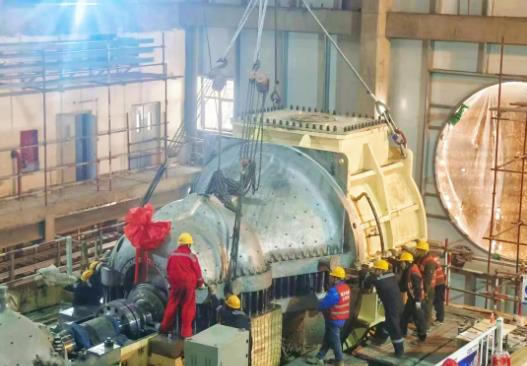

2024.03.20 汽輪機(ji)扣蓋完成

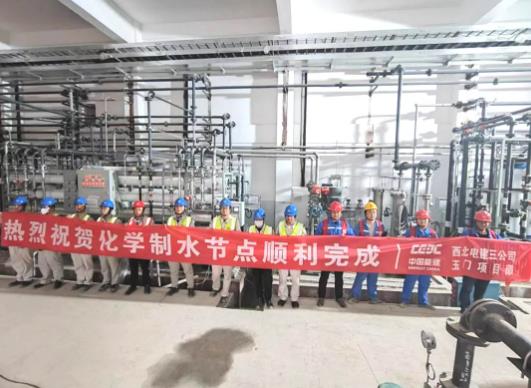

2024.05.27 化水制(zhi)水合格
