8月13日
由中核集團(tuan)新華發電玉(yu)門新奧(ao)投資
中國(guo)能建中電工程西北院(yuan)EPC總承包(bao)建設的
全(quan)球在建裝機(ji)容量最大
熔鹽(yan)線性菲涅爾光熱電站
玉(yu)門“光(guang)熱儲(chu)能(neng)+光(guang)伏+風電”示范項目
玉(yu)門10萬千瓦(wa)光熱儲能(neng)工程(cheng)機(ji)組
系統調試完成
為后續整個(ge)項目(mu)全(quan)系統全(quan)容量并(bing)網發(fa)電(dian)
奠定了基礎
▌線性菲涅爾!全球最大
玉門(men)“光(guang)熱(re)儲能+光(guang)伏(fu)+風電(dian)”示(shi)(shi)范(fan)項目(mu)位于(yu)甘肅玉門(men)市紅柳(liu)泉(quan)風光(guang)儲綜合(he)能源示(shi)(shi)范(fan)基(ji)(ji)地(di),是(shi)國(guo)家第一批“沙戈(ge)荒”大(da)型風光(guang)基(ji)(ji)地(di)的配套(tao)項目(mu),是(shi)甘肅省首批“光(guang)熱(re)+新能源”示(shi)(shi)范(fan)項目(mu)之一。項目(mu)總規劃(hua)裝(zhuang)機70萬(wan)千(qian)(qian)瓦,包(bao)括10萬(wan)千(qian)(qian)瓦光(guang)熱(re)儲能發電(dian)項目(mu),40萬(wan)千(qian)(qian)瓦光(guang)伏(fu)發電(dian)項目(mu),20萬(wan)千(qian)(qian)瓦風力發電(dian)項目(mu)和1座330千(qian)(qian)伏(fu)匯(hui)集站,通過1回330千(qian)(qian)伏(fu)線(xian)路單點(dian)接入電(dian)網。

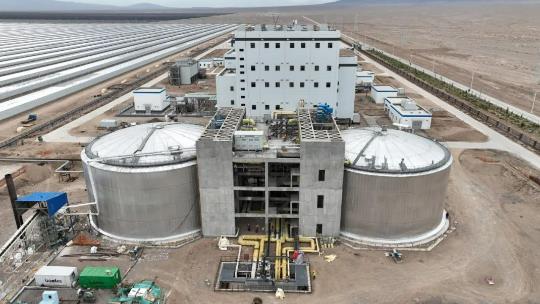

其中,西北院總承包建設的10萬千瓦光熱儲能項目,是目前全球在建裝機容量最大的熔鹽線性菲涅爾光熱電站,集熱面積達130萬平方米,使用(yong)二元熔鹽作為吸熱(re)、儲熱(re)介質(zhi),配置8小時熔鹽儲熱(re)系統。
▌多項首創應用!設計優化
項目(mu)在(zai)設計、建造過(guo)程中,采(cai)用(yong)了一系列優化措(cuo)施,采(cai)納了多項世界或(huo)國(guo)內(nei)首次(ci)應(ying)用(yong)方(fang)案。
▍SGS建筑與主廠房一體化設計
全國首(shou)次創新性采用了(le)(le)SGS建筑與主廠房(fang)一體化設(she)計,極大縮短(duan)了(le)(le)四大管道長度,提高(gao)了(le)(le)汽輪發電(dian)機(ji)組(zu)效率(lv)。同時,最大化的改善了(le)(le)西北地區光熱電(dian)站運維自然環境差的現狀。
▍進口和國產熔鹽泵混合應用方案
首次(ci)采(cai)用進口和國(guo)產熔(rong)鹽泵(beng)混合應用方案(an),充分發(fa)揮了(le)(le)進口熔(rong)鹽泵(beng)安全、可靠的性能優勢,也為(wei)熔(rong)鹽泵(beng)國(guo)產化提供實(shi)際應用平臺,較大幅度(du)節省(sheng)了(le)(le)項目(mu)建設成本(ben)。
▍優化布置熔鹽母管及儲熱罐位置
通過(guo)優(you)化(hua)熔(rong)鹽(yan)母管及(ji)儲熱(re)罐位置布置,較常規方案熱(re)鹽(yan)管道長度減(jian)少(shao)約1.2公里,且(qie)最大(da)化(hua)減(jian)少(shao)了高溫熔(rong)鹽(yan)在集熱(re)管的散熱(re)損(sun)失。
▌建設過程

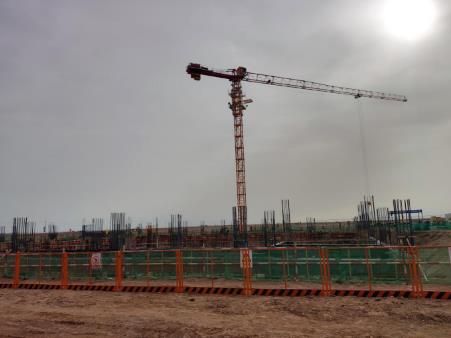

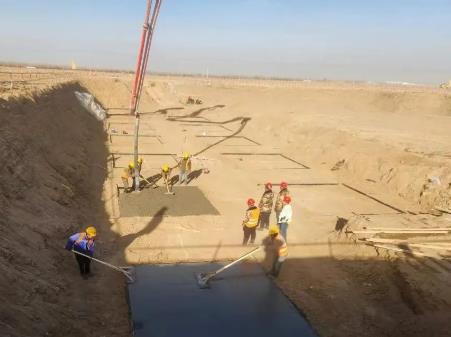

2022年(nian)12月5日(ri)主廠房第一批基礎澆筑

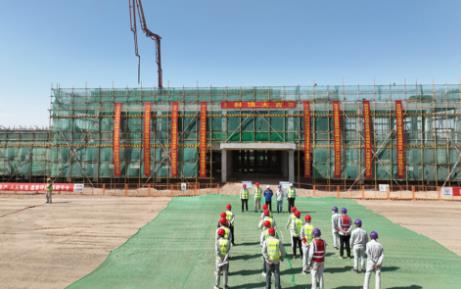

2023年4月11日(ri)主廠房基礎出零米
2023年5月17日(ri)綜合樓主體結構封(feng)頂

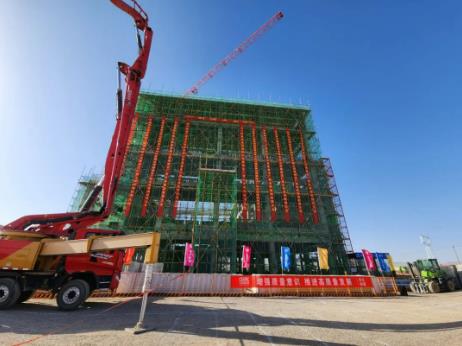

2023年9月(yue)16日主廠房結(jie)構封頂

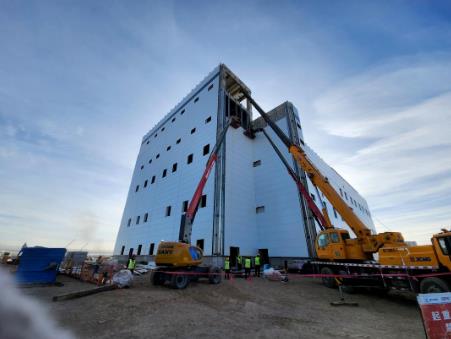

2023年12月2日主(zhu)廠(chang)房封外封閉(bi)完成
2024年5月27日化(hua)學制水一次成(cheng)功(gong)

2024年(nian)7月31日倒送電一次成功

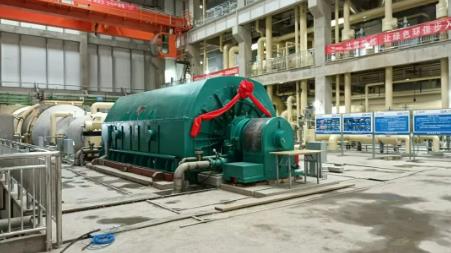

2024年8月6日汽輪機組一次(ci)啟動成功
2024年8月13日機(ji)組系統調試完成(cheng)
