CSPPLAZA光熱發電網訊:7月初,以色列裝機121MW的Ashalim1塔式光熱電站完成吸熱器吊裝,因該電站的吸熱塔高達240多米,整個吸熱器的重量重達幾千噸,吸熱器的吊裝難度較大,項目團隊最終成功完成了該吸熱器的整體吊裝工作,成為該項目建設過程中的里程碑。
該塔式光熱電站總占地面積為3.15平方公里,安裝約5.5萬面鏡子,總采光面積1,052,480 m2。占地面積約400個足球場大小,這一浩大的工程構成了沙漠中的一幅奇景。Ashalim1電站是(shi)Ashalim太陽(yang)(yang)(yang)能綜(zong)合體(ti)的(de)一部分(fen),該綜(zong)合體(ti)包括兩(liang)個(ge)光(guang)熱發(fa)電項(xiang)目和(he)(he)一個(ge)光(guang)伏發(fa)電項(xiang)目。其中(zhong),Ashalim1項(xiang)目由BrightSource和(he)(he)GE(原為Alstom,后Alstom被GE并購)等組成的(de)聯(lian)合體(ti)Megalim太陽(yang)(yang)(yang)能公(gong)司負責建設。另一個(ge)項(xiang)目為裝(zhuang)機120MW的(de)Ashalim2項(xiang)目,由阿本戈和(he)(he)以色列(lie)Shikun&Binui可再生(sheng)能源(yuan)公(gong)司組成的(de)聯(lian)合體(ti)Ashalim太陽(yang)(yang)(yang)能熱發(fa)電公(gong)司開發(fa)。
Ashalim1電站是BrightSource繼Ivanpah塔式水工質電站后建設的第二個大型塔式DSG電站,未配置儲熱系統,總投資約30億新以色列謝克爾(約合7.73億美元),中標電價為0.79新以色列謝克爾(NIS)/KWh(約合人民幣1.26元/KWh)。此項目將于2017年年底完工,預計年發電量為320GWh。據估計,該電站投運后將為120000戶家庭供電,同時創造1000多個工作崗位。
那么,重達幾千噸的吸熱器是如何安裝在240多米高的集熱塔上的呢?請瀏覽下面一組圖片:

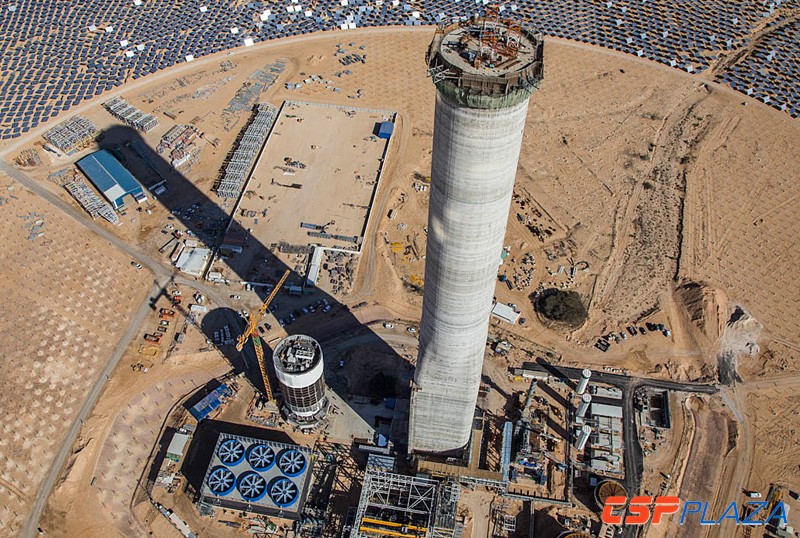

圖1:該項目(mu)的吸(xi)(xi)熱器(qi)實行現場組裝,此圖可見,彼時吸(xi)(xi)熱塔尚未出地面

圖2:吸熱器(qi)正在安裝(zhuang)

圖(tu)3:集熱(re)(re)塔建(jian)至(zhi)一定高度,吸熱(re)(re)器將在后期通過(guo)中間留的腔體(ti)進入集熱(re)(re)塔

圖4:吸熱器組裝已完成一大部(bu)分工作

圖5:俯(fu)視集熱塔和吸(xi)熱器(qi)

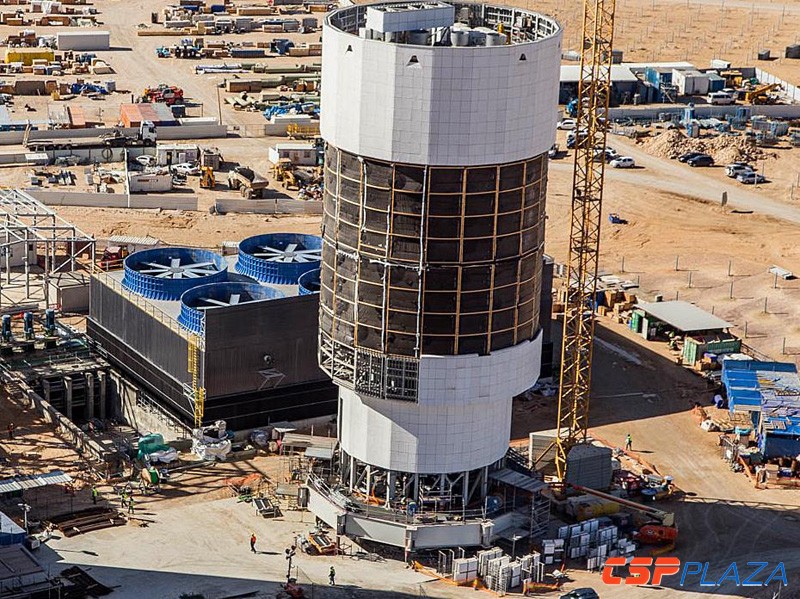

圖6:開始吊(diao)(diao)裝(zhuang)吸熱器,由(you)塔身(shen)內(nei)部進入后直接吊(diao)(diao)裝(zhuang)至塔頂

圖7:吸熱器(qi)已于(yu)7月(yue)初成功安裝于(yu)塔頂
從這組圖片可見,Ashalim1塔式電站的吸熱器采用了現場組裝后整體吊裝的方案。
據了解,對吸熱器的安裝一般有整體吊裝和分片吊裝再組裝兩種方式。商業化塔式電站的吸熱器在運輸上存在較大困難,無論是整體吊裝還是分片吊裝,都需在項目地進行現場組裝,區別在于一個是組裝好再吊裝至吸熱塔,另一個是先吊裝上去再完成組裝。Abengoa等外企常采用整體吊裝方案,中國公司則偏向于分片吊裝方案。
