發布者:張昌濤 | 0評論 | 5325查看 | 2018-04-22 20:44:00
甘肅光熱天然氣管線工程自3月份開工以來,已完成布管14公里,排管焊接3公里,預計7月份完成全部建設任務。
甘肅光熱天然氣管線建設工程供氣管道位于阿克塞四十里戈壁光熱基地,管道起點為花海子清管站,管道總體走向由南向北,最后到達位于阿克塞50兆瓦太陽能熱發電項目部。
供氣管道設計壓力為6.3MPa,管徑為DN150,輸氣規模0.8×108Nm3/a,全線設2座工藝站場,其中改造花海子清管站1座,新建甘肅光熱調壓計量站1座。管道長度為23.3km,管道臨時用地186400㎡,約280畝;調壓站用地為626.5㎡,約0.94畝(調壓站用地在已完成劃撥手續的廠區內)。

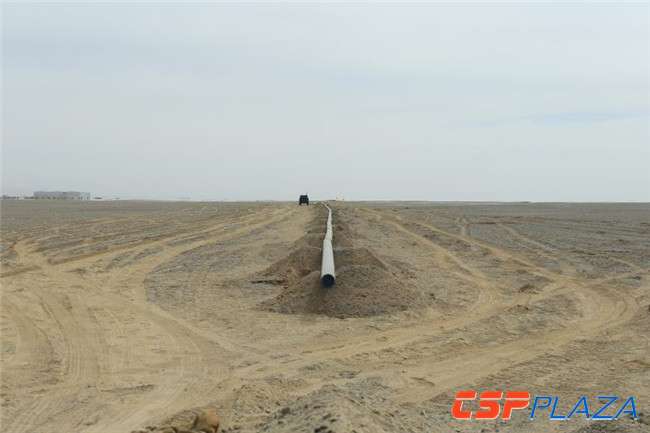

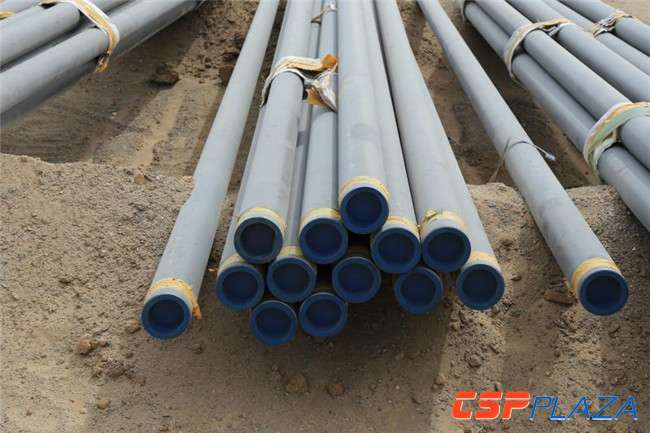

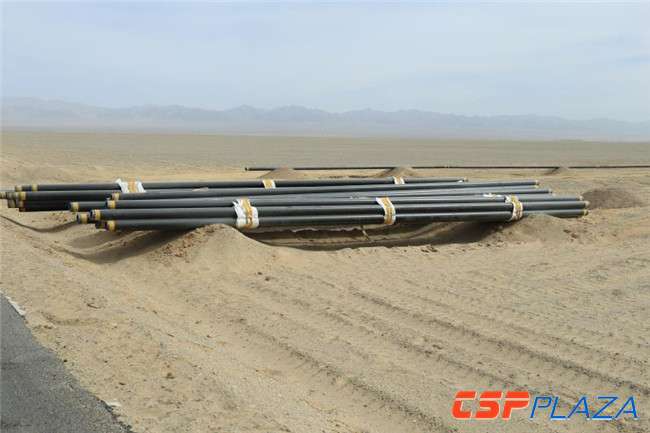

圖:施工現場
本工程共計投入約2888.26萬元。項目建成后,將可滿足阿克塞縣四十里戈壁光熱基地50萬千瓦光熱發電站的補燃和生活需求。
