發布者:本網記者Crystal | 來源:CSPPLAZA光熱發電網 | 0評論 | 7342查看 | 2013-05-23 08:51:00

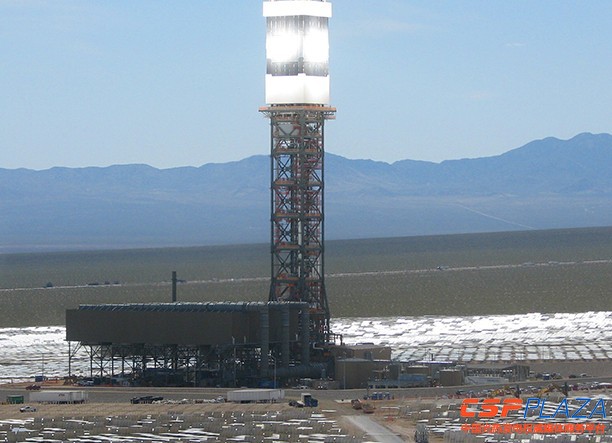

CSPPLAZA光熱發電網報道:全球裝機最大的塔式光熱電站Ivanpah光熱電站項目已將近完工,項目方正全速推進建設進程,在過去幾個月內,總計1250名工人在項目地實施最后的建設工作,目前項目總計完成量超過92%,超過153990套定日鏡系統完成安裝,總設計安裝量為173500套。
1號電站于4月份開始蒸汽吹掃,目前總建設量完成超過95%,蒸汽吹掃完成后,項目方將移除臨時蒸汽吹掃管道,重新連接管道系統達到設計要求,下一步即可進行汽輪機沖轉實驗,汽輪發電機與電網協調一致后,即可實現并網發電。1號電站裝機126MW。
2號電站于5月14日完成了首次大規模定日聚光實驗,總建設量完成超過92%,即將開始蒸汽吹掃,空冷島已經安裝完畢,并進行了一次測試以檢測管道系統,空冷島管道系統的保溫和相關電氣電纜的安裝工作正在繼續。光場方面完成了56410套定日鏡系統的安裝,2號電站總計安裝量為60000套,現已接近尾聲,2號電站裝機133MW。
3號電站已經完工超過89%,4月份項目方對該電站的鍋爐進行了清潔,電力島方面在繼續安裝各種電氣設備,光場方面目前完成了47700套定日鏡系統的安裝,總計安裝量為60000套,3號電站裝機也為133MW。
