CSPPLAZA光熱發電網訊:BrightSource能源公司日前宣布,其在建的Ivanpah光熱電站項目目前總體已經完工2/3,總計完成117,000套定日鏡鋼性支架和77,000套定日鏡系統的安裝工作。
BrightSource在10月30日發布的一篇新聞通訊中表示,“總計超過2100名工人在建設工地同時工作。”項目正持續處于高峰建設階段。

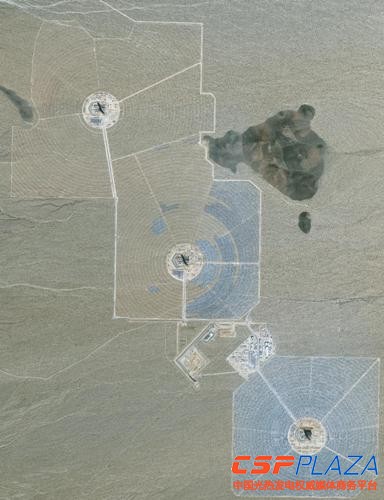

圖:俯(fu)瞰Ivanpah光熱電站(從前到后依次為1-3號電站,9月份(fen)衛(wei)星(xing)照片)
目前,一號電站的光場系統已經完成安裝,開始進入調試。一號電站總計安裝了約50000套支架和50000套定日鏡系統。工作人員采取BrightSource的SFINCS光場綜合控制系統(Solar Field Integrated Control System)對每一塊定日鏡進行校正,該系統可以保證每塊定日鏡的聚集精度達到最優。在一號電站的電力島建設方面,工人完成了鍋爐管道的焊接,鍋爐外墻板的安裝工作。同時,一號電站空冷設施的安裝也取得了重大進展。
在2號電站,主要的工作還是安裝定日鏡,目前已經有超過56000套支架和28000套定日鏡系統完成安裝。項目方每天可完成500套定日鏡系統的組裝和安裝工作。
在3號電站,超過10000套支架和較少的定日鏡系統已經完成安裝。目前正在同時安裝電力島和空冷設施。
另外,用于后期運營的行政辦公大樓目前已經建設完成,購電方南加州愛迪生電力公司還為該項目拉了一條臨時的115KV輸電線路,同時還將Kern River天然氣輸送管道的燃氣接入電站,以提供燃氣輔助。
Ivanpah光熱電站明年建成完工后,將成為美國乃至全球最大的商業化運營的塔式光熱電站。
