9月18日,三峽集團哈密100萬千瓦光熱+光伏一體化綜合能源示范項目全容量并網發電,項目配置90萬千瓦光伏+10萬千瓦熔鹽菲涅爾光熱發電系統。
這是新疆地區已建成的第5個光熱發電項目,第4個風光熱一體化項目,實現總投運光熱裝機達到450MW。新疆,正愈發成為光熱發電的熱點市場。
1
新疆:在建光熱裝機全國第一
圖:全國在建光熱發電項目統計

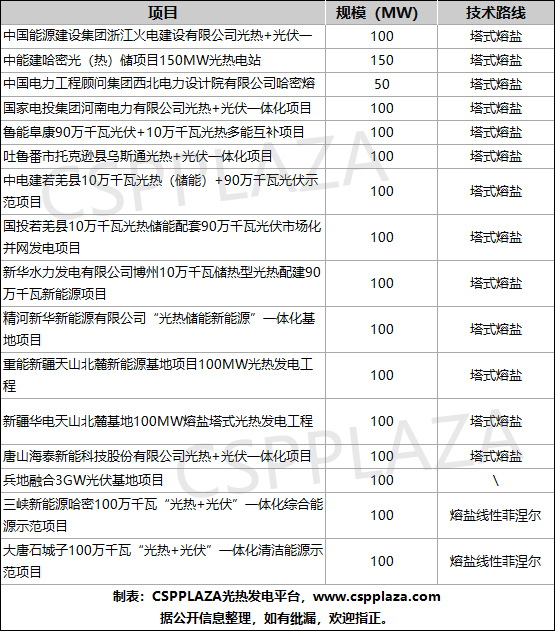

據CSPPLAZA最新數據統計,當前全國在建光熱發電項目(有實際建設動態的項目)總裝機2450MW,其中新疆以1150MW的裝機規模領跑,占比約47%。
圖:我國已投運商業化光熱電站統計
對于已投運裝機,目前甘肅省的規模最大,達610MW;新疆緊隨其后,為450MW。

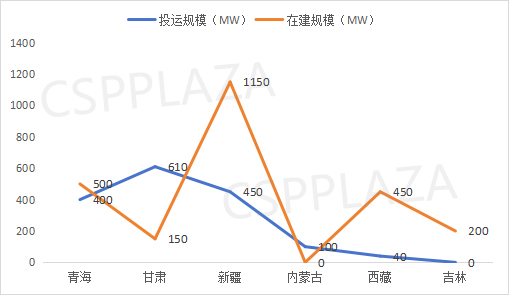

圖:各省投運/在建商業化光熱發電項目規模
2
央國企扎堆布局
截至目前,國家電投、大唐、華電、華能、三峽、中國能建等多家央國企已落子新疆,在哈密、吐魯番、精河等區域布局開發風光熱一體化項目。

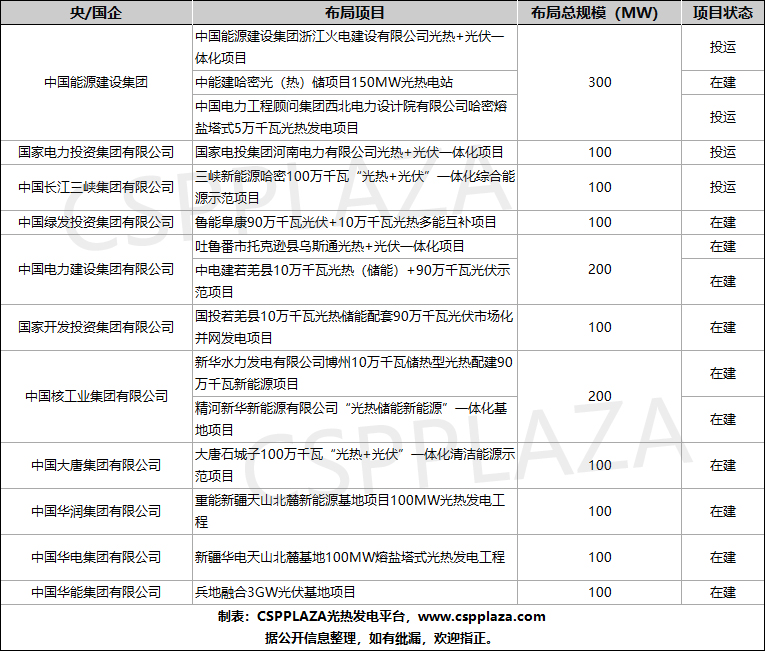

圖:在新疆布局光熱發電項目的央國企
3
塔式熔鹽占主導地位

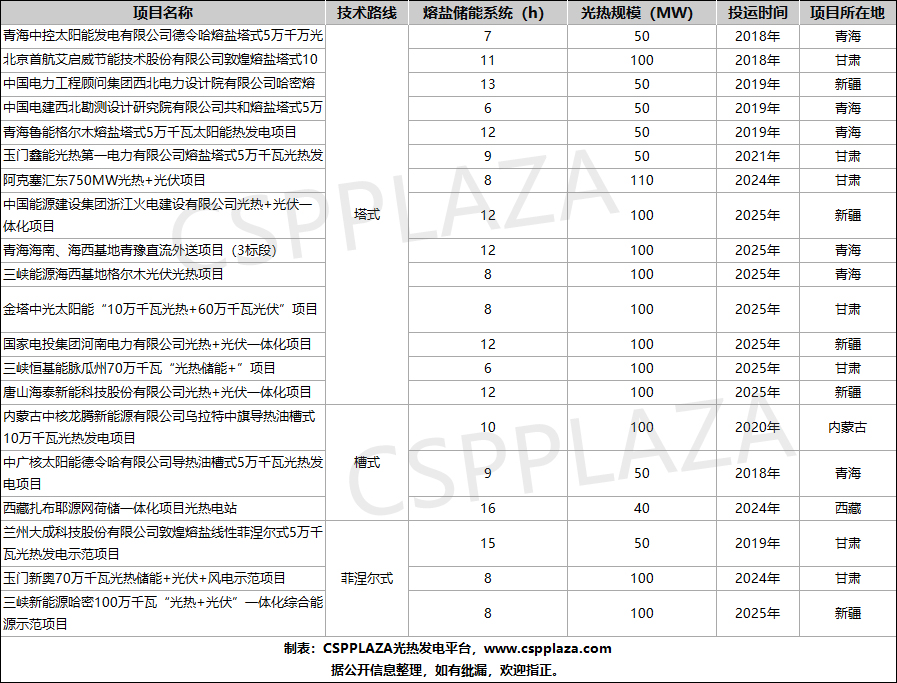

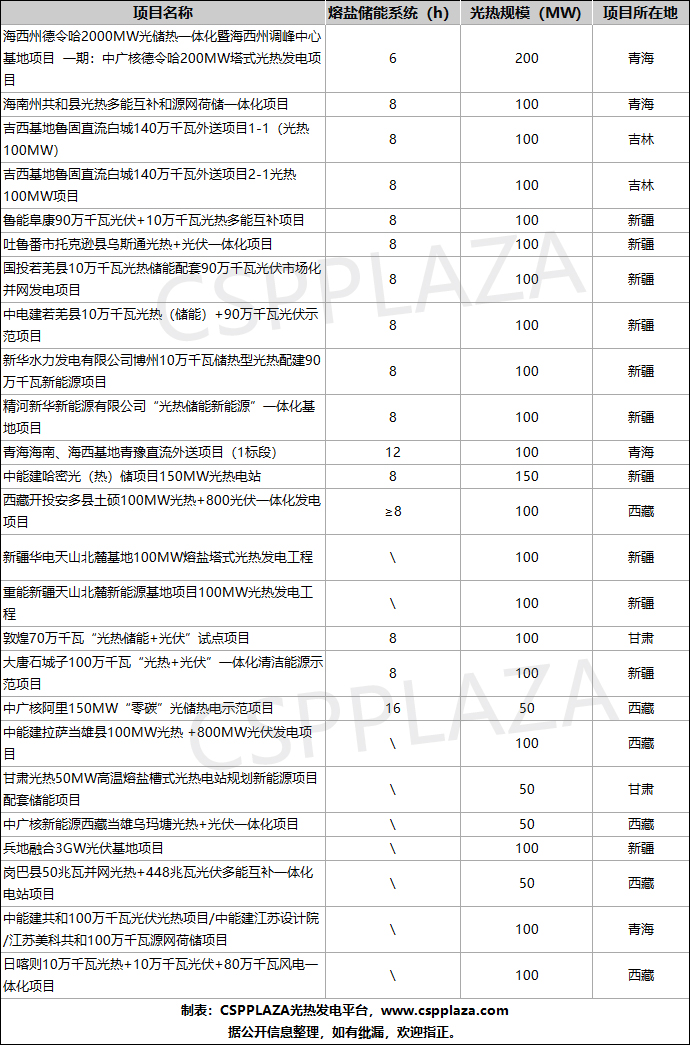

圖:新疆地區在建/投運的光熱項目技術路線統計
新疆地區在建/投運的16個光熱發電項目中,有13個項目都采用了塔式熔鹽技術路線,占絕對主導地位。
4
關鍵驅動力:政策+資源
在風光熱一體化項目開發時代,新疆光熱市場的關鍵驅動力,主要源于其明確的配比政策。
2022年3月4日,新疆發改委對外發布《服務推進自治區大型風電光伏基地建設操作指引(1.0版)》,提出配置新能源規模=4小時以上時長儲能規模×4,如:建設10萬千瓦/40萬千瓦時(4小時時長)儲能規模,可配置新能源規模=10×4=40萬千瓦;若建設10萬千瓦光熱發電項目,則可配置90萬千瓦光伏項目。
這對儲能的時長要求提高到了4小時以上,同時,相較于配置4小時的其它儲能技術,配置同等裝機的光熱發電可以拿到超過2倍的新能源開發指標。在此框架下,配置光熱的一體化項目的整體經濟性顯著增強。
較于其他省區,新疆明確的光熱配比支持政策,直接推動了光熱項目在新疆的布局和落地。2022到2023年間,諸多項目投資方積極布局新疆市場。
此外,新疆光熱市場的崛起,亦得益于其獨特的資源稟賦。
新疆坐擁全球頂級的太陽能資源稟賦,其核心區域的資源條件與開發潛力均處于國際領先水平。其太陽能資源理論蘊藏量達22.6萬億千瓦時,技術可開發量更是高達32.09億千瓦,為大規模光熱發電項目提供了天然條件。
其中哈密地區作為新疆太陽能資源的核心富集區,年平均日照時數高達3380小時,部分站點實測峰值超3450小時。中能建哈密項目負責人就曾坦言,盡管當地存在風沙大、施工窗口期僅7個月的挑戰,但優質的光照資源足以抵消這些不利因素,保障項目具備優異的發電效率。
另外,新疆廣闊的戈壁和荒漠地區集中連片,為光熱電站的規模化布局提供了理想的土地資源。同時,新疆還探索出“發電+生態修復”的雙贏模式。通過光伏板減少地表蒸發、定日鏡反射光抑制荒漠化,在發電的同時改善當地生態環境,實現新能源開發與生態保護一舉兩得。
展望未來,以新疆光熱項目布局的核心區域哈密市為例,該市最近發布的光熱發展規劃顯示,到2027年實現光熱裝機容量將達到1000MW,2030年實現4000MW,2035年突破10000MW,形成千萬千瓦級示范基地,這一規劃為新疆光熱市場的發展提供了明確的增長預期。
但也要看到的是,國家發改委136號文發布之后,新能源上網電價政策尚不明朗,新疆發改委于6月22日發布了新疆版“136號文”,未來的電價水平將在很大程度上取決于市場競爭以及每年一度的機制電價競價結果,這對新疆后續的光熱發電項目投資帶來了不確定性。
新疆光熱熔鹽市場未來將走向何方?2025年11月,CSPPLAZA將在新疆吐魯番舉辦2025熔鹽儲能商業化發展論壇,誠邀您一起探索新疆!
