來源:青海博昱 | 1評論 | 6069查看 | 2016-03-16 15:49:00
青海博昱新能源有限公司(簡稱博昱新能)德令哈50MW槽式光熱發電項目于2015年12月26日正式開工。今年以來,博昱新能加快了建設進度,場平、電站設計、手續辦理及集熱場裝備制造等各項工作正有條不紊地進行著。博昱新能力爭把該項目建成中國第一批正式并網發電的50MW級光熱發電站。
該項目位于德令哈市以西10km左右,315國道北約7km處。項目裝機容量為50MW,將配置9小時熔鹽儲熱系統。以下是該項目各項工作的最新進展:
土建工作
先行的場平工作分成9個臺階作業,目前1、2、3、7、8、9號臺階全面施工,現場上百輛工程設備同時作業,進展順利。場平工作預計4月份完成,5月份可以進入混凝土施工階段。

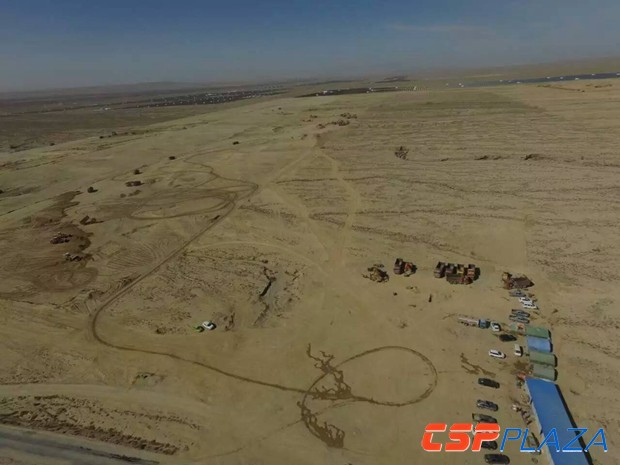

圖:場平現場
電站設計
電站初設于3月1日開始,博昱新能已經開始與哈汽、東汽、東鍋、太陽寶、百吉瑞等光熱行業內廠家進行技術接洽,初設工作預計在4月份內完成。

圖:初設現場
手續辦理
青海博昱已經完成了電站用地的農牧民征地賠償金的全部支付,完成了土地報建所需的全部手續,預計在2016上半年可以獲得劃撥土地使用證。

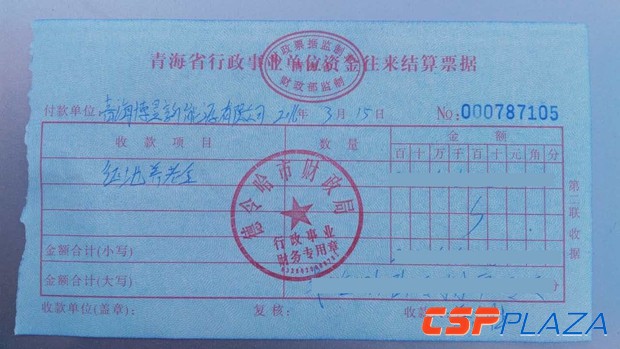

圖:手續回執
集熱場裝備制造
對于該項目集熱場裝備,博昱新能已經生產了上千套鋼結構立柱,準備在集熱器基礎完成后,開始進場進行集熱器立柱的施工。后續生產工作已經納入生產計劃。

圖:生產備貨
電站實驗平臺
經過一個冬天的運行測試,經歷了低溫、風沙、大風等極端天氣的考驗,收集了非常重要的實驗數據,對產品改良、電站建設起到非常重要的指導作用。

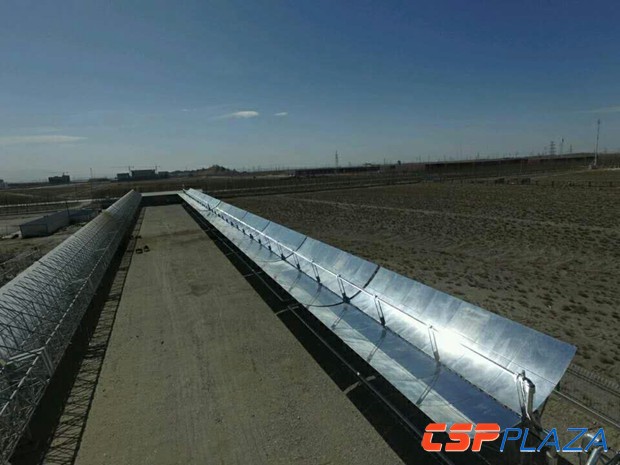

圖:實驗平臺航拍
注:本文由青海博昱供稿,文章觀點不代表本網立場。
