據中控太陽能方面消息,青海中控德令哈50MW光熱項目再次傳來好消息:該項目汽輪機經過返廠整修,以及與之相連的管道經過調校,電站從2020年10月9日開始重新滿負荷運行,截止11月8日24時,整月發電量合計達1840萬kWh,再創月度發電量新高,比歷史最高記錄的高出123萬kWh(歷史最高紀錄為2020年2月份,發電量為1717萬kWh);比月度平均設計發電量高出623萬kWh(該電站年設計發電量為14600萬kWh,平均月度發電量為1217萬kWh)。

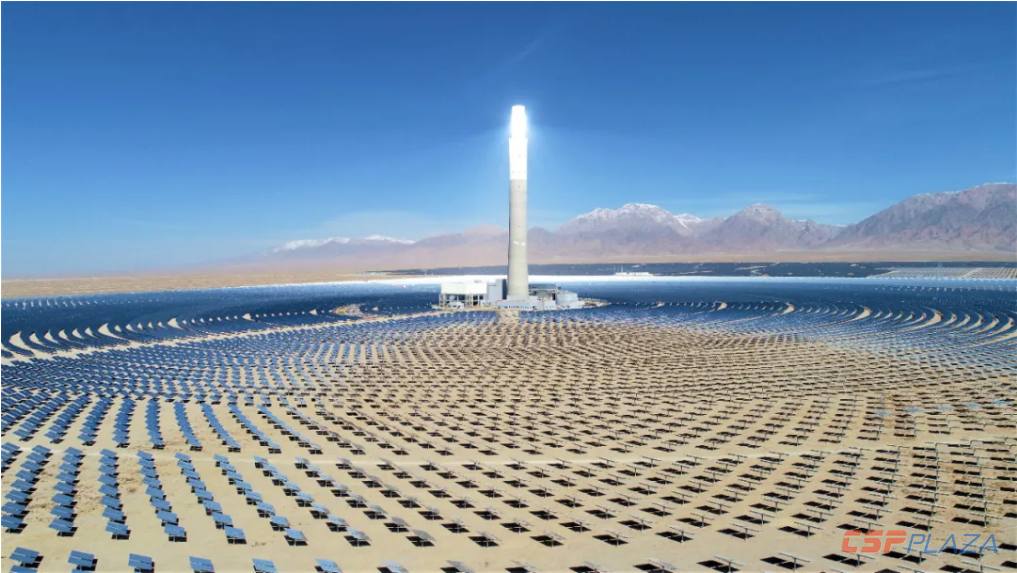

圖:運(yun)行中的(de)青(qing)海中控德令哈50MW光熱電站(zhan)
今年(nian)以來,項目(mu)現(xian)場月度DNI數據(ju)波動(dong)極大,6月份僅為133.6kWh/m2,2月份和(he)10月份都超(chao)過221kWh/m2,而自10月9日至(zhi)11月8日期間累計DNI值更是達到了227.39 kWh/m2。
期間發(fa)電(dian)量(liang)達成率(實際發(fa)電(dian)量(liang)與理論(lun)發(fa)電(dian)量(liang)的比值)超過90%的天數共有(you)24天,其中更是有(you)9天超過100%,月度累(lei)計上網電(dian)量(liang)1715.28萬kWh,廠用電(dian)率僅為(wei)6.78%,也為(wei)歷史最好成績(ji)。
2017年3月15日正式開(kai)工建設(she)的中控德(de)令哈50MW塔(ta)式光熱電(dian)(dian)(dian)(dian)站于(yu)2018年12月30日成功(gong)并(bing)網發(fa)電(dian)(dian)(dian)(dian)。電(dian)(dian)(dian)(dian)站鏡場采光面(mian)積54.27萬平方米,設(she)計年發(fa)電(dian)(dian)(dian)(dian)量1.46億kWh。電(dian)(dian)(dian)(dian)站儲(chu)熱時間(jian)長達7個(ge)小時,可以(yi)實現24小時不間(jian)斷發(fa)電(dian)(dian)(dian)(dian)。該項目采用由中控太陽能自主(zhu)研發(fa)并(bing)完全擁有知識產權的核心(xin)技術,95%以(yi)上的設(she)備實現了國產化。
2019年9月(yue)(yue)底電站正(zheng)式移交(jiao)生產運(yun)行(xing)并進(jin)入性能考核期(qi),從那時(shi)到今(jin)年3月(yue)(yue)26日的(de)半年時(shi)間里,電站持續穩定(ding)運(yun)行(xing),平均發電量達成率逾97%,創下(xia)全(quan)球同類(lei)型(xing)電站投運(yun)后同期(qi)的(de)最高(gao)記(ji)錄。
